西渝高铁广安段500kV超高压电力线路迁改施工提前完成
3月24日,公司承建的西渝高铁康渝段(广安段)三电及管线迁改项目500kV黄达二线送电成功,标志着区段内所有超高压线路迁改施工全部完成,是全段首个完成所有超高压迁改任务的区段,为西渝高铁桥梁、路基施工及后续架梁作业的有序推进扫清了关键障碍。
迁改工程作为高铁项目主体工程推进的“先行者”和“排头兵”,是主体工程建设全面展开的基本保障。公司承建区段共承担5条500kV、7条220kV、6条110kV线路的迁改施工任务。超高压输电线路在国网输电架构里占据着举足轻重的地位,因此停电计划批复有着极为严格的标准。通常情况下,每2至3年才会迎来一次停电机会。
特别是500kV超高压输电线路,停电难度极大,这使其成为三电迁改工程中的重点和难点。此次成功迁改的500kV黄达二线,是整个区段内的最后一条超高压线路,其迁改工作能否顺利推进,直接对整个标段架梁的节点工期产生影响,关乎着高铁建设的整体进度。
为确保了工程顺利实施和停电计划的稳定落实,项目在初期便联合中铁二院,成立了专项施工协调领导小组,统筹协调多方资源,优化设计方案,合理倒排施工工序时间,并及时提报争取年度施工计划,最终通过广安市发改委铁机中心的协调,提前安排了该线路2025年的停电计划。
迁改施工过程中,项目部按既定节点依次完成了设计方案评审、施工图交底、地亩青赔协调等一系列准备工作。在落实铁塔基础施工、材料采购等工作后,项目又组织技术人员,多次研讨审查停电施工方案,力求方案最优、时间最短,确保在既定停电窗口内顺利完成相关停电施工作业。同时,项目通过加大人员机械投入、引入无人机技术实现施工与验收并行、充分利用工程建设智慧信息化平台等多项措施,并坚持领导带班旁站监督,对工程全天候实时监管,确保了工程安全、质量、进度全面受控。在全体参建人员的不懈努力下,成功将原定17天的工期缩短至14天,有效提升了施工效率,创造了500kV超高压线路迁改的“新速度”。
西渝高铁南北跨越四川、重庆、陕西三省,设计时速350公里,正线长度约538.3公里,其中陕西段约79.4公里,四川段约286.4公里,重庆段约172.4公里,新建车站10座。该项目是国家“十三五”铁路规划建设项目,属于“八纵八横”高铁通道网中京昆、包(银)海通道的重要组成部分,也是成渝地区双城经济圈联接丝绸之路经济带、联通京津冀协同发展区的重要高铁通道。此次迁改工程的成功实施,同步推进了电力线路的升级改造,显著增强了区域电网供电的可靠性,为成渝地区经济社会高质量发展提供了坚实的能源支撑。

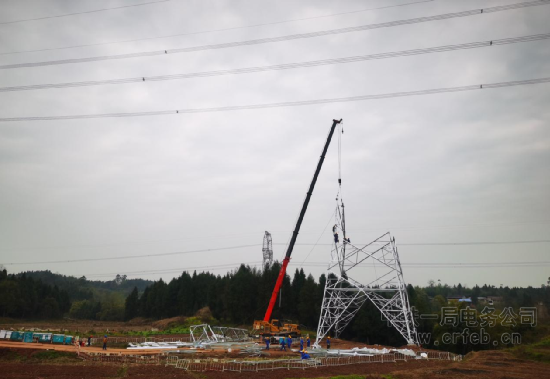

铁塔组立

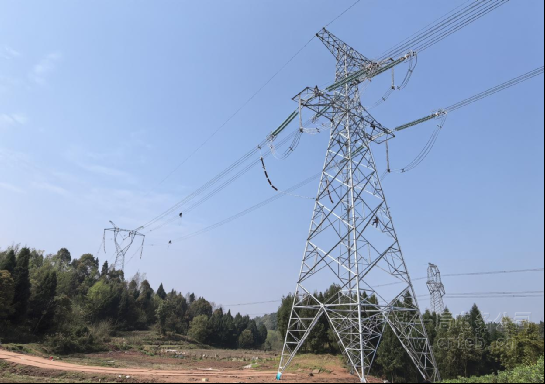

附件安装

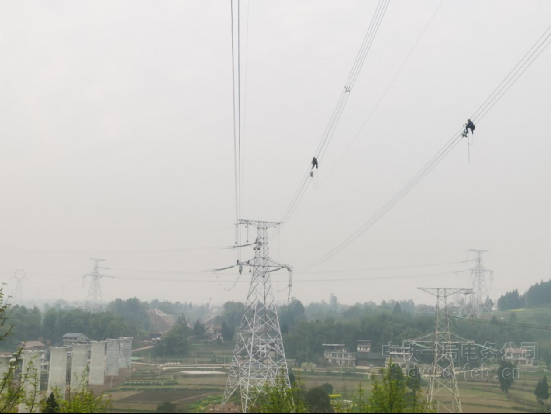

现场作业

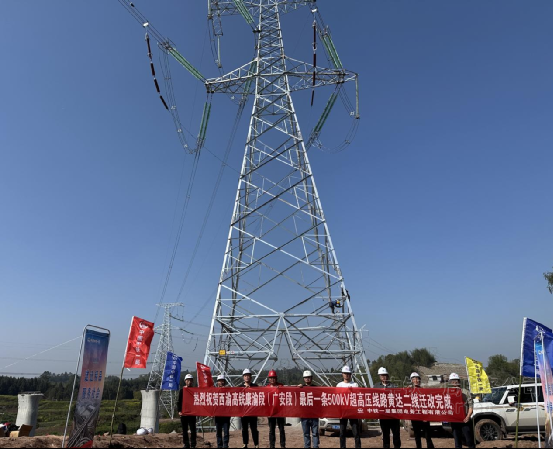

迁改完成
