提前5天!公司华能津清汉沽临津产业园光伏发电项目顺利并网

时间:2025年04月27日    作者:南方 国亚军    点击量:

?。ū颈ㄑ?天津)4月23日,公司承建的华能津清汉沽临津产业园10.146兆瓦分布式光伏发电项目EPC工程顺利实现并网发电,标志着公司在新能源领域再添新篇章。

  作为集设计、采购、施工为一体的EPC项目,项目人员跑步进场、火力全开,从启动到成功并网仅仅用了43天,在极短时间内完成各项艰巨任务。建设前期,项目组织技术人员分组行动,勘察测绘、设计审查、各类评估报告、房屋加固设计方案、施工图设计出图等工作高效推进,各种并网手续跟随施工同步进行。项目商法部、物机部紧抓政策变化窗口期,积极与厂家协调、沟通,在短短15天内完成了8个厂家的物资设备谈判,确保了光伏组件、高压设备、逆变器等核心产品的按期供应和成本可控,为施工顺利推进夯实了物料基础。在技术层面,项目全部选用高效能的640Wp单晶硅电池组件,搭配先进的组串型逆变器,提升发电效率15%以上。同时,通过“光伏+智慧运维”的创新模式,搭载无人机巡检、AI故障诊断及远程监控系统,实现了电站全生命周期的数字化管理,为项目稳定运行提供了有力保障。

  面对工期紧、任务重,尤其是后期关键的组网调试工作,项目展现出了顽强的拼搏精神和卓越的组织能力,通过科学统筹工期,多方协调跟进,组织技术骨干团队进一步优化施工方案,在调试过程中积极与各厂家、设计单位、当地政府部门、国网等单位对接协调,仅用6天时间便与当地国网调度部门完成了“远程对点”工作,顺利达到了并网条件,最终较原计划提前5天完成了并网目标。

  “此次并网为行业树立了全生命周期数字化管理的新标杆,特别是项目在政策窗口期突破设备供应瓶颈、6天完成电网对点的极限操作,充分展现了中铁一局电务公司的优良传统。”华能津清公司负责人邓范明在并网仪式上对公司项目给予了高度评价。

  该项目坐落于汉沽区临津产业园内,以其10.146兆瓦的总装机容量,年发电量约1217万度的傲人成绩,成为了区域绿色能源的新标杆。每年可节约标准煤约3700吨,减少二氧化碳排放约1.2万吨,这一环保效益相当于植树造林超6万棵,为改善区域生态环境做出了积极贡献,所发电量将优先供给园区企业使用,余电并入国家电网,为天津市汉沽区的绿色能源发展注入了强劲动力。



  并网成功

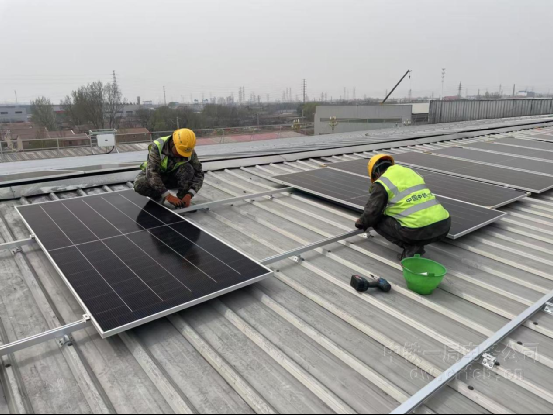

  组件安装

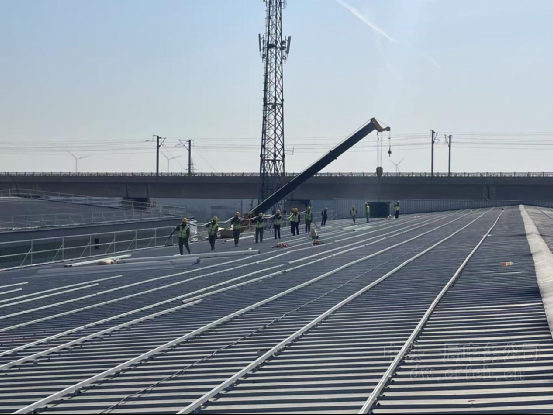

  电缆布放

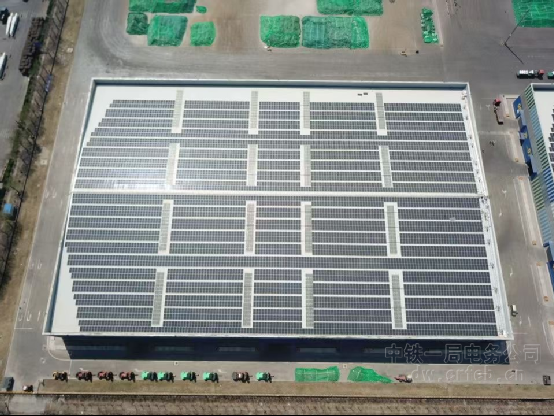

  光伏组件安装成品
