公司商洛洛南8.9MWp分布式光伏项目全容量并网

时间:2025年05月29日    作者:鲁燕 殷健健    点击量:

  5月28日,公司承建的陕西商洛洛南8.9兆瓦分布式光伏项目实现全容量并网发电,展现了公司在分布式光伏领域的技术实力与项目执行能力。

  项目坐落于商洛市洛南县,依托当地两个工业厂区和一个工业园区约7.8万平方米屋顶面积建设分布式光伏电站,创新采用"自发自用、余电上网"与"全额上网"双模式并网,总装机容量达8.9兆瓦。

  建设过程中,项目积极应对一处租赁合同签订受阻突发情况,迅速启动应急预案:一方面联动地方政府协调资源,另一方面组建专项小组对全县建筑展开地毯式排查,仅用时15天即锁定替代屋顶并完成可行性论证,在多方协调下成功完成签约。与此同时,项目组织人员同步推进结构检测、电力接入审批、施工设计优化等8项并行工作,将常规需45天的工作周期压缩至20天,创造了同类项目建设的"洛南速度"。

  项目深度融合数字化技术与精细化管理,成功实现施工全周期高效履约:在设计阶段,运用BIM技术构建三维模型,对15177块590瓦高效单晶硅组件进行毫米级排布模拟,优化倾角设计使发电效率提升8%;在施工阶段,采用"预制装配+流水线"作业模式,划分12个模块化作业单元,推行关键工序"三检制"质量管控体系,实现高空作业零事故、电气连接100%达标;在设备管理环节,建立全生命周期追溯体系,通过就近设仓、智能调度,将设备到场时间缩短40%。

  自4月22日项目取得电力接入批复后,技术团队结合当地年等效利用小时数1119小时的光照条件,运用大数据动态优化调整组件布局方案。项目投产后,预计年发电量达286万千瓦时,年节约标煤2973吨,减排二氧化碳8117吨,相当于每年植树造林45万棵的碳汇量,为秦岭生态屏障保护提供有力支撑。

  此次项目成功并网,不仅是公司新能源版图的又一次突破,更充分体现了公司践行国家"双碳"战略的责任担当。未来,公司将持续深耕光伏+储能领域,以技术创新驱动产业升级,助力更多地区构建"源网荷储"一体化新格局,为"十四五"绿色发展蓝图增添更多亮色。

  并网合影

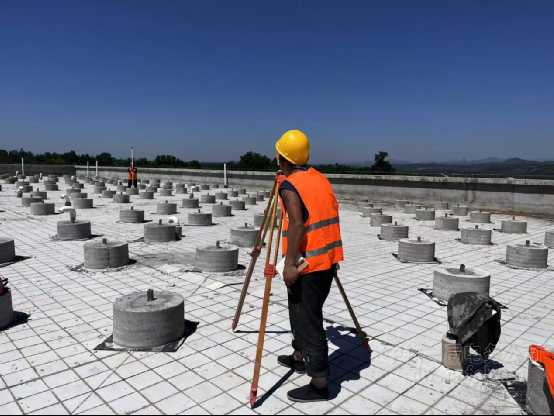

  标高测量

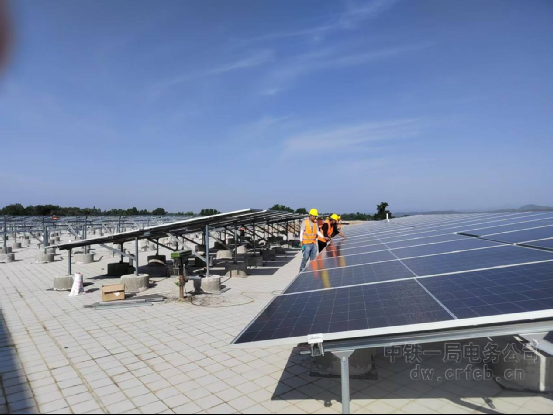

  组件安装

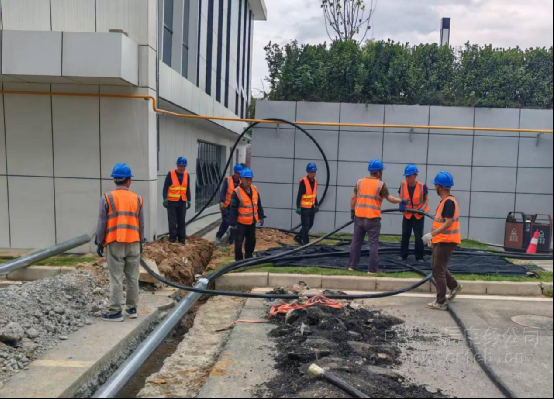

  电缆敷设

  组件安装成品
