附近400元三小时_风楼阁全国信息2024最新版_2024全国各城市凤楼信息_全国空降24小时服务联系方式

详细信息

提前12天,宁波轨道交通7号线供电项目正式进入联调联试阶段

时间:2025年05月29日    作者:文/李明翰;图/李明翰、林婕    点击量:

 (宁波讯)5月29日,公司承建的宁波轨道交通7号线供电项目云下区间出入段线接触网热滑试验圆满成功,标志着项目全面进入联调联试阶段。

  为确保出入段热滑节点顺利实现,项目在3月底开展攻坚动员,完成物资机具储备并细化剩余工作量,全面梳理重难点任务,并根据节点目标倒排工期;针对环境复杂、多工种交叉作业、工期紧张等问题,进一步强化过程管控,细化协调机制,保障现场施工有序推进、安全质量可控。项目团队将出入段线工程量精确分解到每日,与轨道专业开展每日工效对账,确保施工目标日清日结。自4月份起,项目相继完成出入段线环网电通、隧道冲洗、冷滑试验、限界检测、接触网电通等关键节点任务,最终较原定工期提前12天达成热滑目标。

  当日,电客车在7号线云龙站到下应南车辆段进行热滑试验,测试了供电系统弓网关系的适配情况。经现场检测,此次试验过程平稳可靠,受电弓与接触网运行状态良好,各项检测数据稳定、列车性能正常,满足设计标准。

  弓网检测

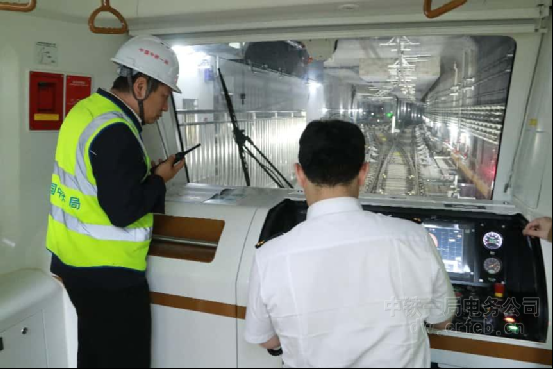

  与电客车司机对接进路

  回流轨平推

  热滑完成

来源:
】   【 打印】   【 关闭
