上海轨道交通关键线路设备改造工程通过竣工验收
(上海讯)6月9日,上海轨道交通2、7号线SCADA控制中心不间断电源(UPS)系统以及5号线交直流设备更新改造项目顺利通过竣工验收。
验收组通过听取汇报、资料检查,以及对地铁线路的设备房、控制中心及停车场关键施工现场进行细致功能性检查和验收,经过多方评估与讨论,一致确认:工程档案资料完整、真实,工程质量符合设计要求及质量验收标准,各系统设备运行稳定可靠,同意通过竣工验收,评定工程质量为合格。
该项目自2023年4月进场施工,工程包含上海轨道交通2号线、7号线、SCADA控制中心共涉48个站及车场不间断电源(UPS)设备改造328台,5号线正线16个变电所交直流屏设备改造53台,以及相关附属设备更新改造。
自开工以来,面对工程涉多条线路,现场环境及既有设备情况复杂,各专业接口对接单位多,协调工作量大以及既有线施工安全风险高等困难,项目部调配骨干技术力量,组织前期施工现场全方位排摸,制定各项技术措施,实行“一站一方案”的工作思路,并且成立了专门的协调小组,为项目的顺利推进奠定了良好基础。项目全面实施阶段,项目经理和技术负责人轮流盯控现场,项目部建立了快速响应机制,优化施工流程,及时解决各类技术难题,确保施工质量和安全。

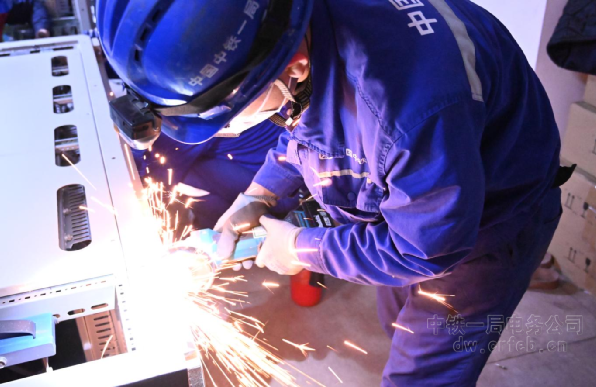

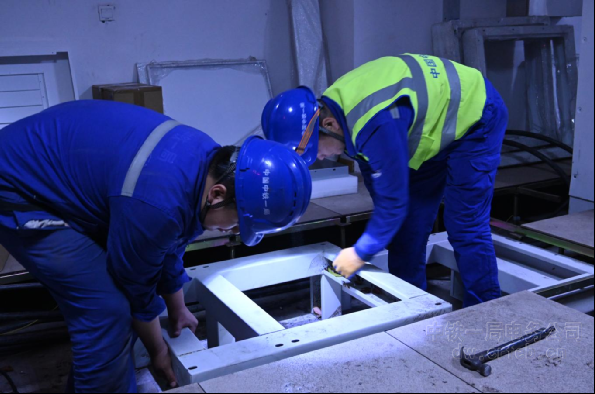

交直流屏设备在改造过程中由于部分站点下级负载较多,有效作业时间严重不足,项目部根据现场实际情况研发使用多功能电源装置对下级负载进行供电,使部分屏柜在不影响地铁运行的情况下可以提前进行拆除施工,来保障作业点内施工任务可以顺利完成。
为保障确保既有线施工工机具管理,避免工机具遗失引起运营事故发生,项目部组织科研团队研发了智能工具包,防止使用时工具遗失,节省施工过程中工具清点时间。同时引入智能化管理手段,采用智能头盔系统实现作业施工全流程管控,尤其针对关键工序及工完场清环节,实现了作业过程的可回溯性,形成安全生产全流程、全方位的管控机制,既保障了运营线路安全,又提升了施工效率。在全体参建人员的共同努力下,该项目较原定工期提前完成改造任务,实现了高质量、高效率的圆满竣工。

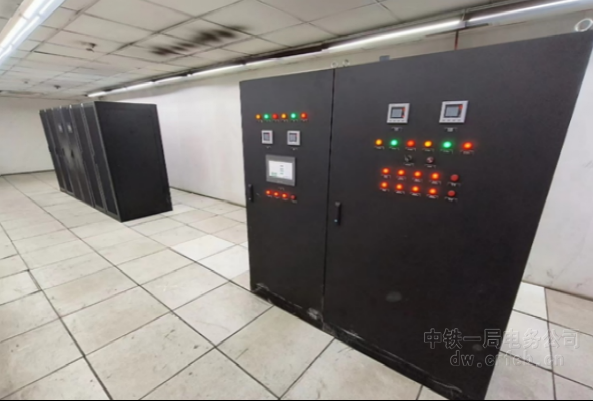

改造升级完成后,相关设备具备更强大的供电保障能力和更智能的运维管理功能,显著提升了供电系统的稳定性,为上海地铁网络的顺畅运行提供了坚实保障,也为广大市民的日常出行带来了更多便捷与安心。
