公司榆林恒神碳纤维生产基地总变电站及外线工程圆满完成

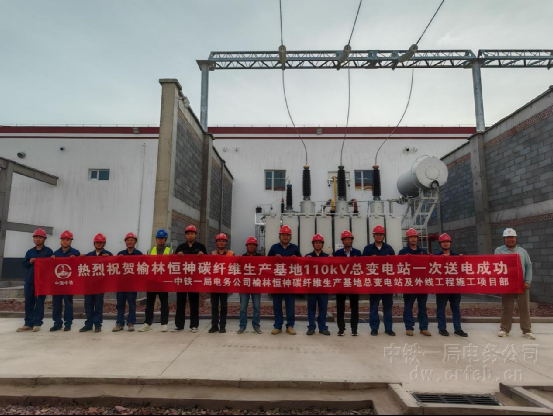

(榆林讯)6月18日,榆林恒神110千伏总变电站一次送电成功,标志着由公司承建的榆林恒神碳纤维生产基地总变电站及外线工程圆满完成。?
该项目位于陕西榆林恒神工业区清水工业园北区,作为年产20000吨高性能碳纤维生产基地配套工程,园区远期电力总负荷达到95.3兆瓦。本次一期投建的110千伏恒神总变电站,站内两台110千伏主变压器及所属设备,为线路大量二级负荷提供稳定的电能保障。?

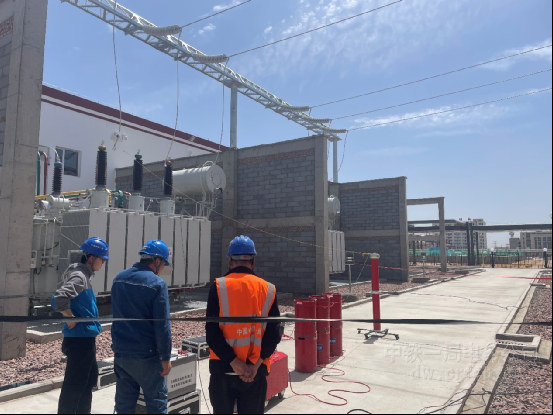

施工期间,项目部面临多重挑战。榆林地区春夏季风沙肆虐、气温高企,秋冬季则漫长干冷,复杂的气候条件给项目户外施工作业带来巨大阻碍。在技术领域,工程涉及110 千伏室内气体绝缘组合电器(GIS)配电装置、10kV室内金属铠装移开式开关柜等多种先进电气设备及复杂接线方式,设备安装与调试精度要求极高,任何细微误差都可能威胁变电站的安全稳定运行。此外,外线施工需协调供电间隔,增量配网申请需在地方供电部门办理,复杂的流程为工程推进增添诸多困难。?
面对重重阻碍,项目团队沉着应对,多举措协同推进工程建设。在施工组织方面,依据房建进度,灵活采用“逐点、逐段按序推进,跳跃式随机交叉调整”的策略,通过交叉平行、分项施工的方式,动态优化施工计划,有效提升施工效率。人员与机械配置上,科学调配资源,严格落实施工安全与质量管理。针对复杂技术难题,组织技术骨干开展专项攻关,同时邀请设备厂家技术人员现场配合,确保设备安装调试精准到位。针对恶劣天气,安质部门制定了完备的应急预案,合理规划施工时间,在保障施工安全的前提下,最大限度降低对施工进度的影响。协调工作上,项目安排专人负责与各方沟通对接,高效解决各类问题,保障各项手续顺利办理。?
在全体建设者的共同拼搏下,项目严格对标工期目标,高质量完成全部建设任务。110千伏恒神变电站成功送电,有力推动该基地“早建成、早投产”目标迈向新阶段,为榆林市经济高质量发展注入强劲动能。
