无锡地铁4号线二期供电工程关键节点完成:新区主变电所35kV改造送电成功

时间:2025年09月24日????作者:图/丁琦 文/王玉斌????点击量:

  (无锡讯)9月23日4时,公司承建的无锡地铁4号线二期供电工程顺利完成新区主变电所35kV改造施工,送电工作圆满成功。

  新区主变电所是无锡地铁3号线的“电力心脏”,自投用以来,持续为3号线稳定运行提供关键支撑。此次改造完成后,该变电所正式具备同步为在建的4号线二期输送电力的能力,实现供电能力升级的关键一步。

  本次改造属既有线施工,为保障3号线正常运营,同时高效、安全推进工程进度,项目联合业主单位,组织设计、监理及地铁运营公司,开展多轮改造施工方案研讨。经多方会商确定,工程充分利用无锡地铁运营公司对新区主变电所1号、2号110kV主变压器开展年度检修的停电窗口,同步完成所内110/35kV主变T接铜排制作安装、主变压器与35kV开关柜电缆敷设与接入、电力监控对点调试升级改造,以及35kV开关柜母线送电冲击等核心施工内容。研讨会上还进一步明确了各单位责任清单,通过“任务到人、计划到分钟”的精细化管理,为改造工程稳步推进筑牢坚实基础。

  本次施工面临多重挑战:一是设备安装精度要求极高,从新增设备进场到安装调试,全程需将精度控制在毫米级;二是接线安全风险高,既有接线端子排布密集,新旧设备图纸接线交汇处需反复核查确认,任意一条接线失误均可能引发既有设备运行故障;三是操作流程容错率低,屏柜接线过程中,配合人员需全程保持高度专注,套端子号、压线、对位等每一步操作均需反复核验,确保零差错。

  为攻克上述难题、加快施工进度,作业团队采用24小时轮班工作制,高效推进电缆敷设、二次接线、电力监控系统调试、配合综合监控对点、全设备试验及内部验收等全流程工作,最终仅用17天便完成送电前全部准备工作。期间,技术人员还成功解决了改造图与既有设备实际偏差、既有设备预留端口不足、主变保护屏既有空开回路故障等关键问题。

  新区主变电所35kV改造工程经业主、监理单位及系统厂家联合验收,确认工程质量全部合格,具备送电条件。9月17日20时、9月22日20时,所内两路35kV电缆先后成功送电;9月23日4时,新增35kV开关柜成功送电,为本次改造施工划上了圆满句号。

  无锡地铁4号线二期起于一期博览中心站,沿震泽路、新华路敷设,止于锡士路站,路线全长约8.6公里。此次新区主变电所送电成功,标志着4号线二期35kV供电系统已与上一级节点全面贯通,不仅为二期线路后续其他变电所施工创造了有利条件,更为各专业联调联试提供稳定可靠的电力支撑。

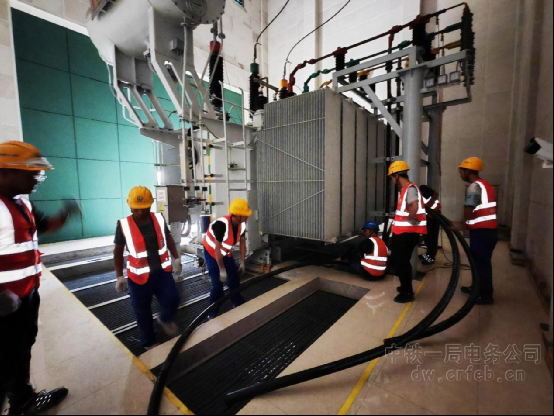

  电缆敷设

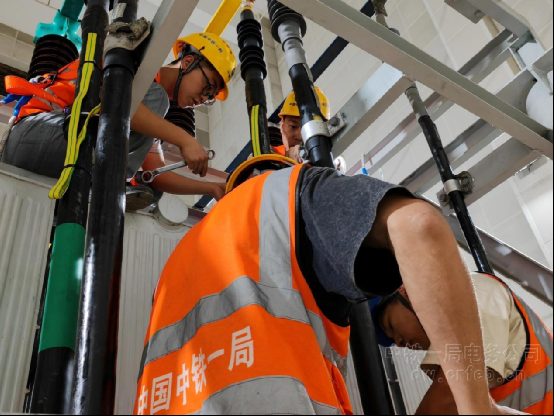

  110/35kV主变T接铜排制作

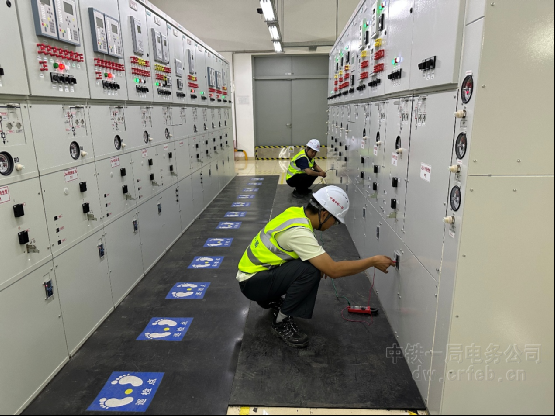

  送电前相序核对



  送电前关键连接部位确认检查
