广雅项目涉铁路段攻坚纪实
广雅路内涝点治理工程位于广州市荔湾区,工程包括新建箱涵222米,新建雨水压力管道440米,更换3台水泵组,配建400×500截水沟110米,活看似“很小”,但其中有55米要下穿正在修建的广湛高铁,现场只有5米宽的作业范围,上有10余条高压线、信号线、电话线,下有燃气、自来水、通讯等线缆。施工期间,水务、电力、高铁工务段等近10家单位派人现场盯控,一时间让见过“大场面”的中铁一局建设者,不得不“小心翼翼”起来,历经54天完成了这场备受注目的涉铁路段攻坚战。
今年6月项目人员进场施工,业主要求10月底完成下穿高铁段施工,面对挑战与压力,广州片区工程指挥部凝聚团结之力,积极准备涉铁段施工许可证和方案评审等事项。其中,协调会、评审会共召开了9次,各种方案足足准备了12项,指挥部还派遣专人常驻水务局对接具体问题。
9月15日,项目开始顶管井开挖施工。面对地下高压线,项目部利用仪器探测明确布局后,采用“设备+人工”开挖的方式,一边加固、一边推进,确保开挖一段加固一段、成型一段,有效推进工序衔接。在管道出口对接市政排污水管口时,由于管道直径发生变化,又存在70度迂回拐角,项目技术部会同管道专家实地察看、深入分析后制定“地面缩径对接,完成焊接后再吊入井下,完成对接焊接”的方案,有效解决了受限空间焊接难问题,保障了管道衔接质量。

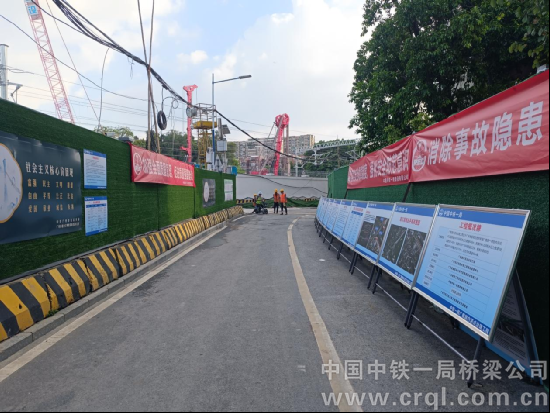

为了确保施工安全,项目部严格执行领导带班制度,现场24小时不间断施工。先后共投入设备20多台套,繁忙的时段有4台套设备在宽度仅为5米的道路上同时作业。同时,在施工路段附近设置清晰的限速、禁行标识,出行高峰期设专人引导,保障了正常交通秩序和出行人员的安全。
项目部在抢工保质的同时,采取多种方法尽量减少对周边居民的影响。在地面线路?;ど?,使用绝缘材料包扎并用固定立柱架高,张贴警示标志,作业时全称盯控,确保周边地铁、商户等正常营业。对邻近施工路段一侧,影响居民雨天出行的坑洼路段,项目帮助其增设排水系统并用混凝土填平,极大方便了周边市民出行。
因组织得力,各项工作按计划安全推进,“一局速度”受到现场驻扎人员的肯定。9月22日完成55米箱渠施工并顺利穿越高铁线路,9月27日箱渠混凝土浇筑完成,11月8日涉铁段路面沥青铺设完成。广州水务局领导到现场检查时称赞:“中铁一局施工经验足,工作做得扎实。”评价项目团队“是一支年轻、积极,主动思考、主动作为的团队”。
54天,是短暂的煎熬也是喜悦的见证,安全质量总监马焕宏在这期间瘦了近7斤,他将现场管理整理成一份5000多字的总结,并制作成PPT,在交班会上给全员培训学习。沥青铺设完成当天,项目部还收到广雅社区:“民生工程造福百姓,一局担当获得信赖”的牌匾,这对项目部既是肯定也是激励。下一步,项目部将继续保持“高度负责、持续努力、团结聚力”的精神,加速推进后续工程施工。
